進入年底,內蒙古各地重大項目建設不停歇、施工不打烊、全力沖刺全年建設目標。

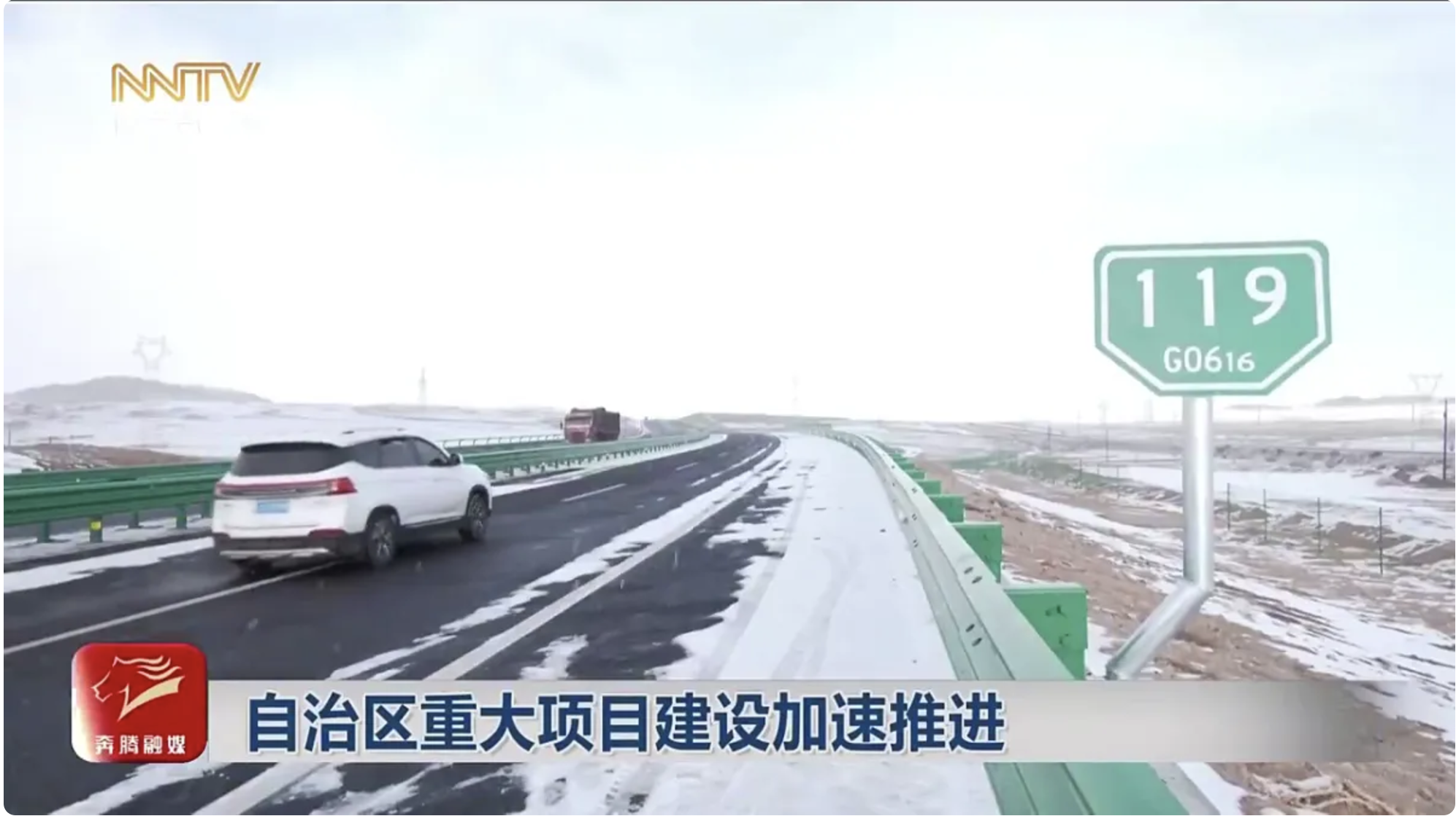

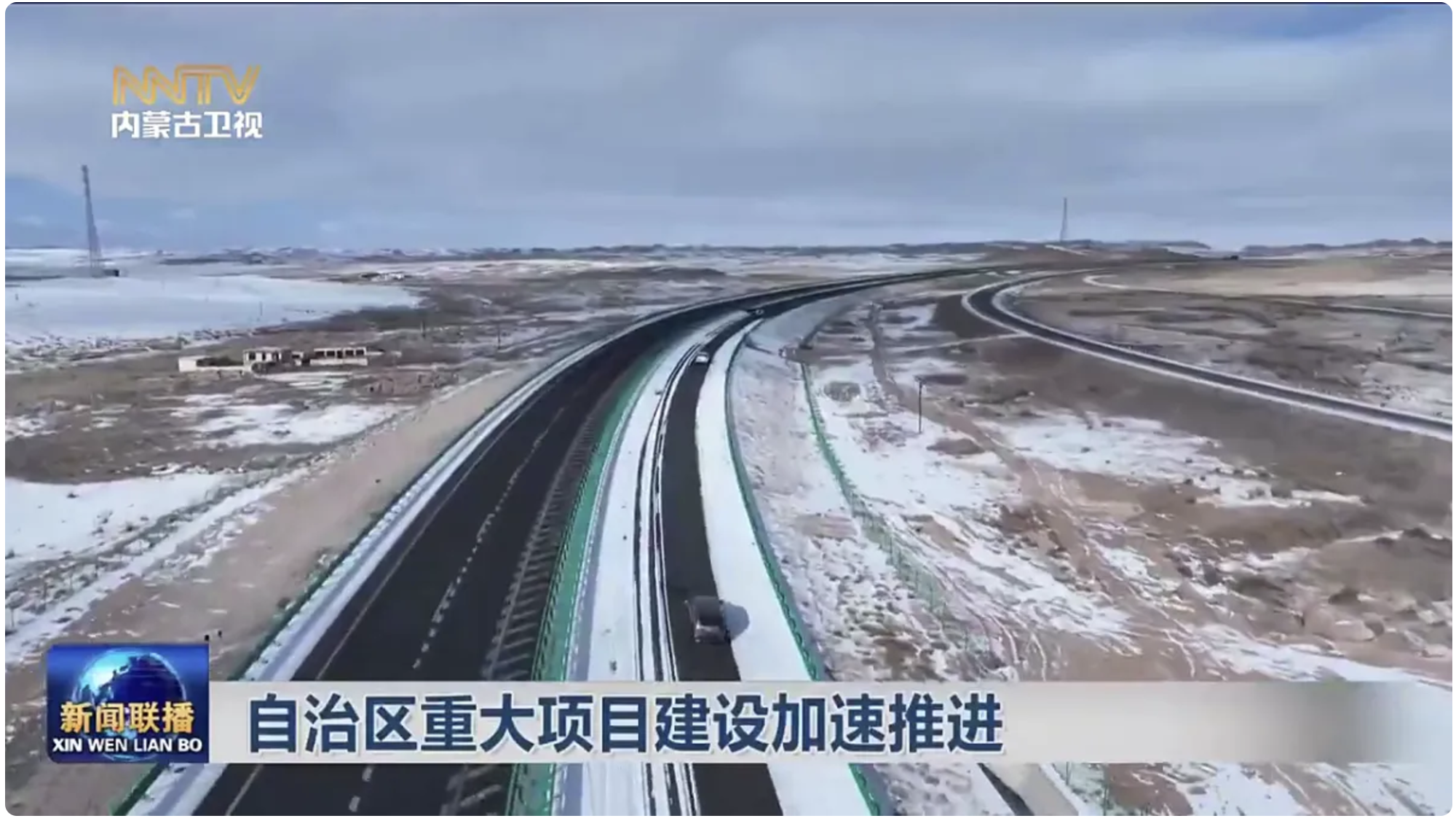

12月6日,G0616甘其毛都口岸至海流圖高速公路左幅全線貫通。標志著內蒙古第3條“口岸高速”全線貫通。在甘其毛都口岸至海流圖高速公路左幅項目施工現場,工人們正在道路中央安裝護欄立柱和交通安全標識標志。海流圖服務區收費站主體框架也已完成,正在安裝配套設施。
中鐵九局甘海高速三工區總工程師 柯凱接下來我們將繼續加緊進行收費站、服務區、房建、機電等配套設施的完善,爭取早日完工通車。
甘海高速公路項目是甘其毛都至烏拉山高速一期工程,主線全長131.235公里,總投資約55億元,總體呈西北向東南走向,起點位于甘其毛都鎮,途經川井蘇木,終點位于海流圖鎮,設計為雙向四車道。是內蒙古自治區第一條采用PPP模式實施的高速公路項目,已列入國家高速公路網規劃。
進入12月,烏海抽水蓄能電站項目取得突破性進展,地下廠房巖壁吊車梁完成澆筑、上水庫大壩完成填筑。烏海抽水蓄能電站是《“十四五”現代能源體系規劃》重點項目,項目建成后,將為內蒙古電網提供優質的調峰電力,有效改善電網供電質量。
內蒙古電力集團烏海抽水蓄能有限責任公司地下廠房項目部項目經理 謝時振 根據進度安排,預計2025年10月,地下廠房向機電安裝移交工作面,預計2028年首臺機組投產發電。

在位于鄂爾多斯市鄂托克前旗上海廟能源化工基地的鷹駿一號煤礦項目建設現場,施工人員正配合機械進行礦井井筒掘砌工作。鷹駿一號煤礦項目是國家能源集團“十四五”規劃的重點煤礦項目,總投資超過100億元。
鄂爾多斯市鄂托克前旗鷹駿一號煤礦工程技術部 陳和平井架已經建設施工完成,現在開始井筒的掘進,計劃2025年年底井筒施工到底 。
