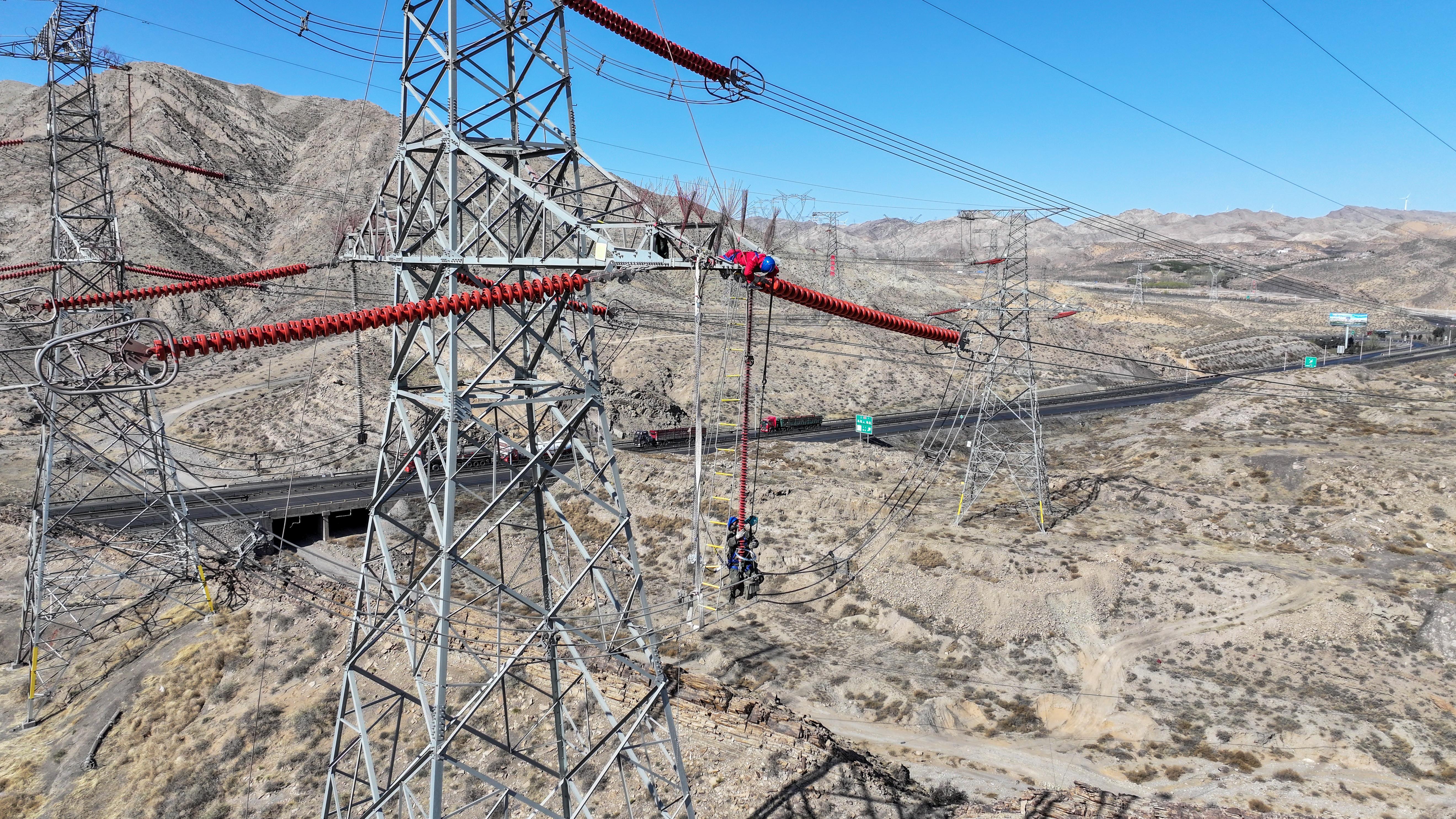

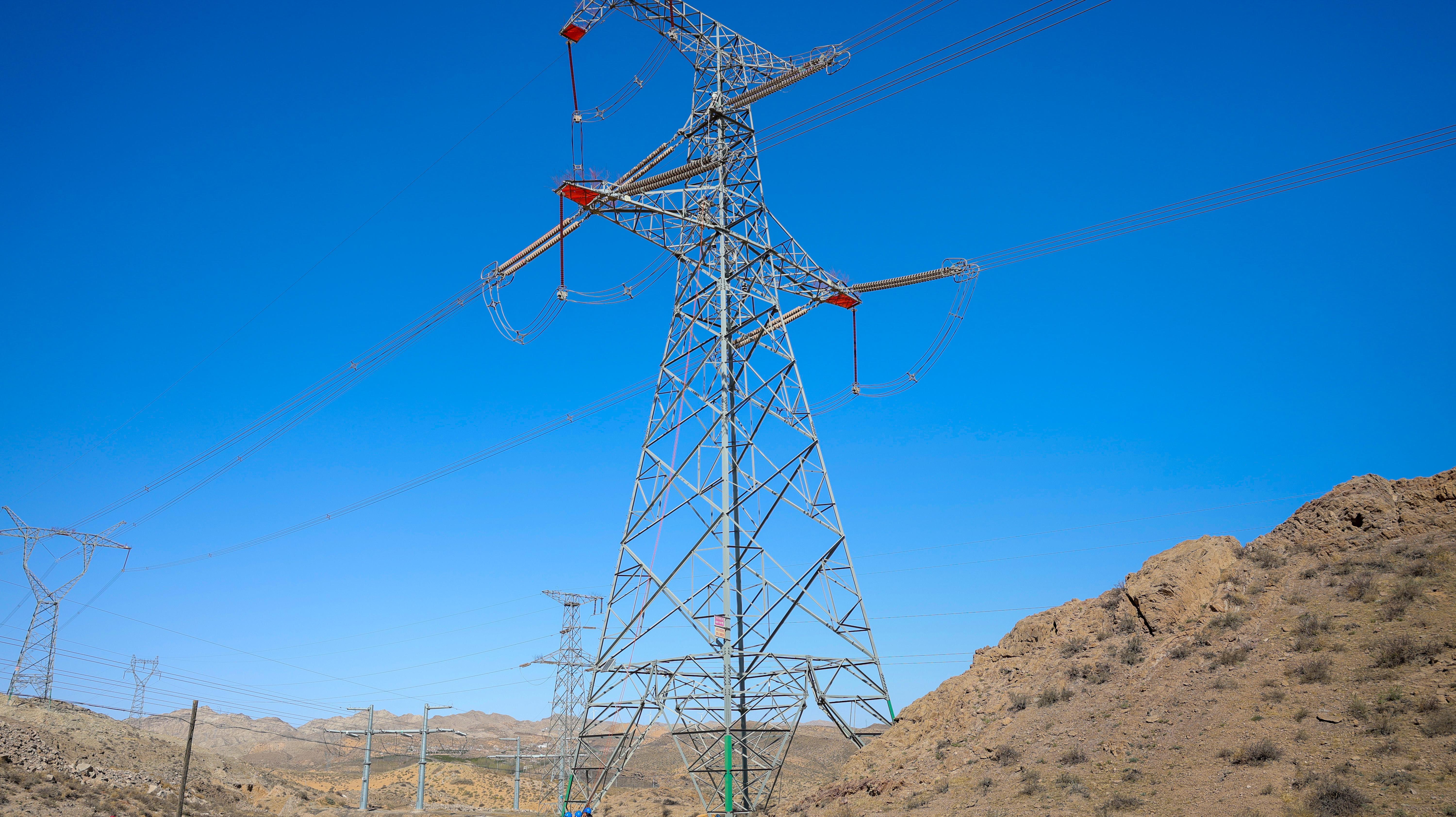

4月14日,在烏海超高壓供電公司500千伏吉遠二線檢修現場熱火朝天,一片繁忙,作業人員在百米高空中對線路進行全面“體檢”。
500千伏吉遠雙回線位于阿拉善地勢陡峭的大山和荒漠之中,兩條線路全長246.096公里,鐵塔609基。本次檢修歷時15天,包含消缺、預試、絕緣子單改雙、棒瓷絕緣子更換、防污閃涂料噴涂等多項作業項目,線路檢修后將有效提升區域電網設備安全運行水平,為迎峰度夏期間電力供應做好充足準備。
復雜的地形地貌和近期持續的低溫大風天氣以及檢修任務戰線長、地點散、時間緊、任務重、人員多等現實問題成為檢修工作的一大“攔路虎”。面對艱巨任務,該公司主動作為,迎難而上,現場成立停電指揮部,下設9個工作小組,并結合以往的檢修工作經驗和線路的自身特點,認真梳理檢修工作內容、扎實開展現場勘查,數次審核修改停電檢修作業方案和施工方案,制定保障安全的各項組織、安全、技術措施,嚴格落實“管住源頭、管住計劃、管住隊伍、管住人員、管住現場”。

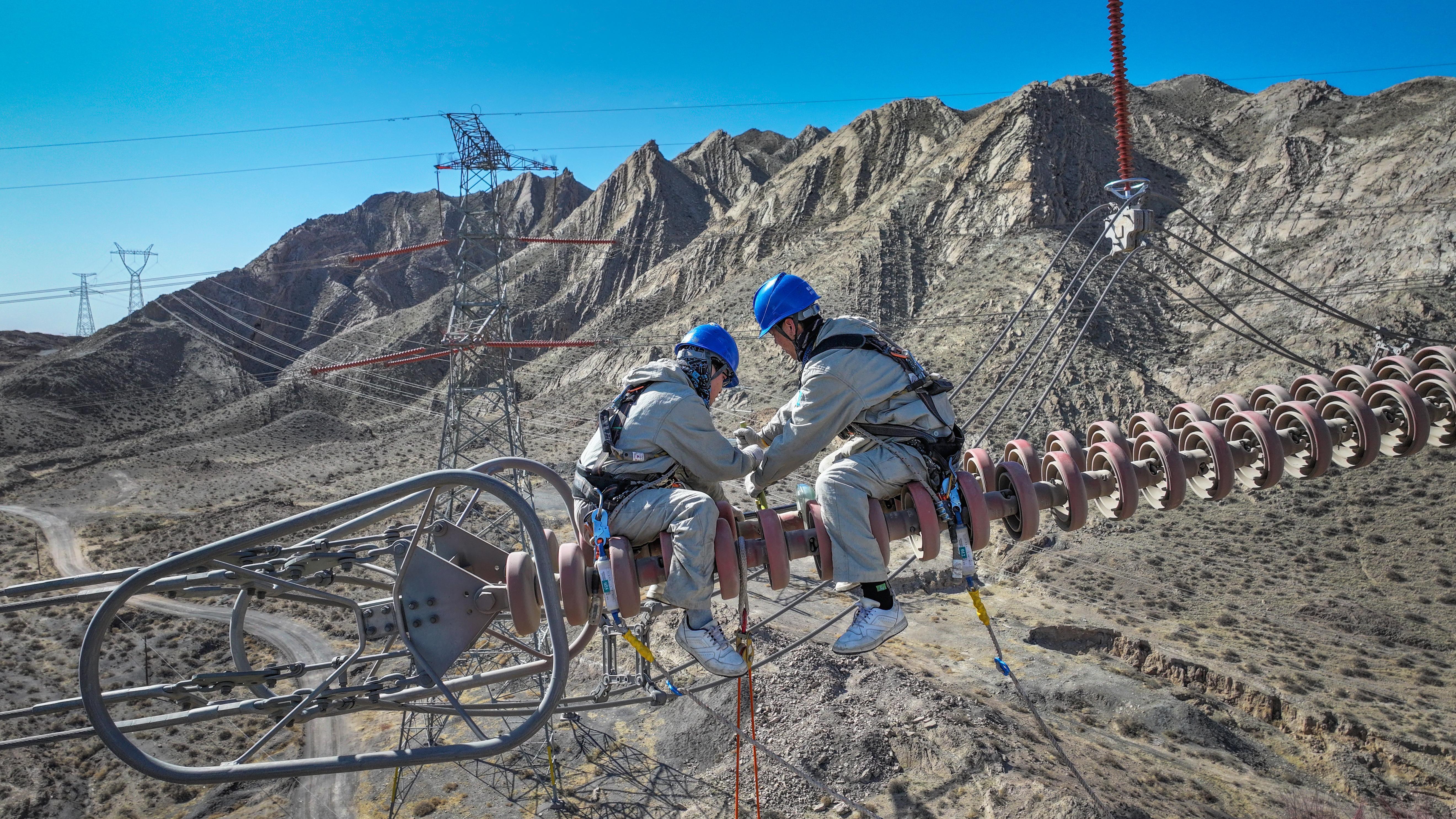

此外,為加強作業人員專業素質,該公司組織開展現場作業班前會,通過安全培訓教育、作業技術指導,重點針對誤登桿塔、感應電傷人和高空墜落風險制定專項防控措施;同時圍繞單改雙及棒瓷絕緣子更換施工項目,對安全質量監督小組開展全流程安全質量監督培訓,明確作業標準、風險控制措施及質量要求,并針對現場提出的技術問題及時協調解決,確保施工安全與質量管控同步落實。
在本次檢修工作中,無人機等高科技工具應用大幅增加。從現場勘察到材料運輸,從過程管控到竣工驗收,工作人員充分利用無人機機動性強、靈活度高的優勢,極大提高了工作質量和效率。
據悉,本次停電檢修按照計劃完成棒瓷絕緣子更換、防污閃材料噴涂、絕緣子瓷瓶清掃、塔耐張線夾螺栓緊固、塔絕緣子單改雙以及消除缺陷156項。
