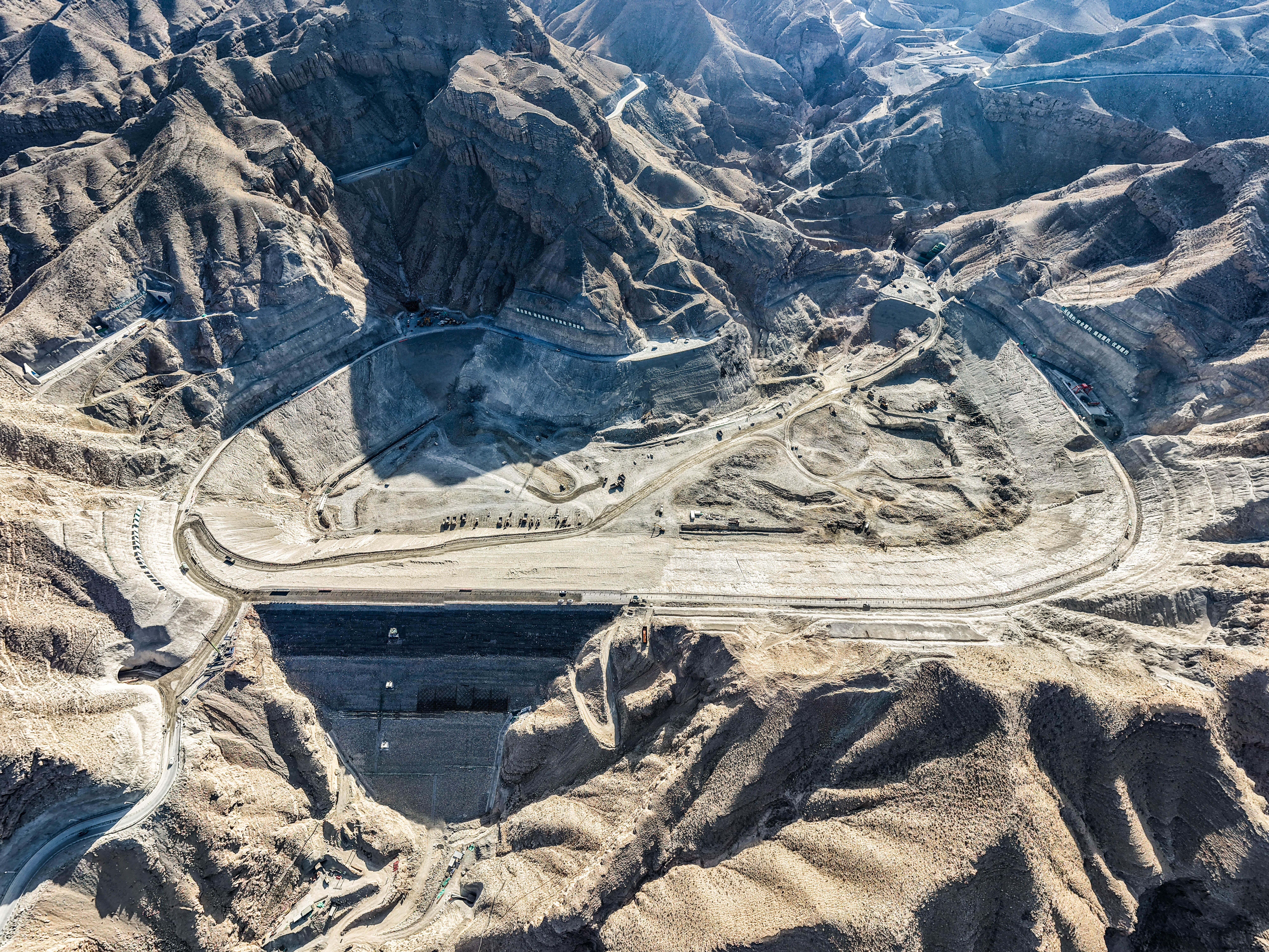

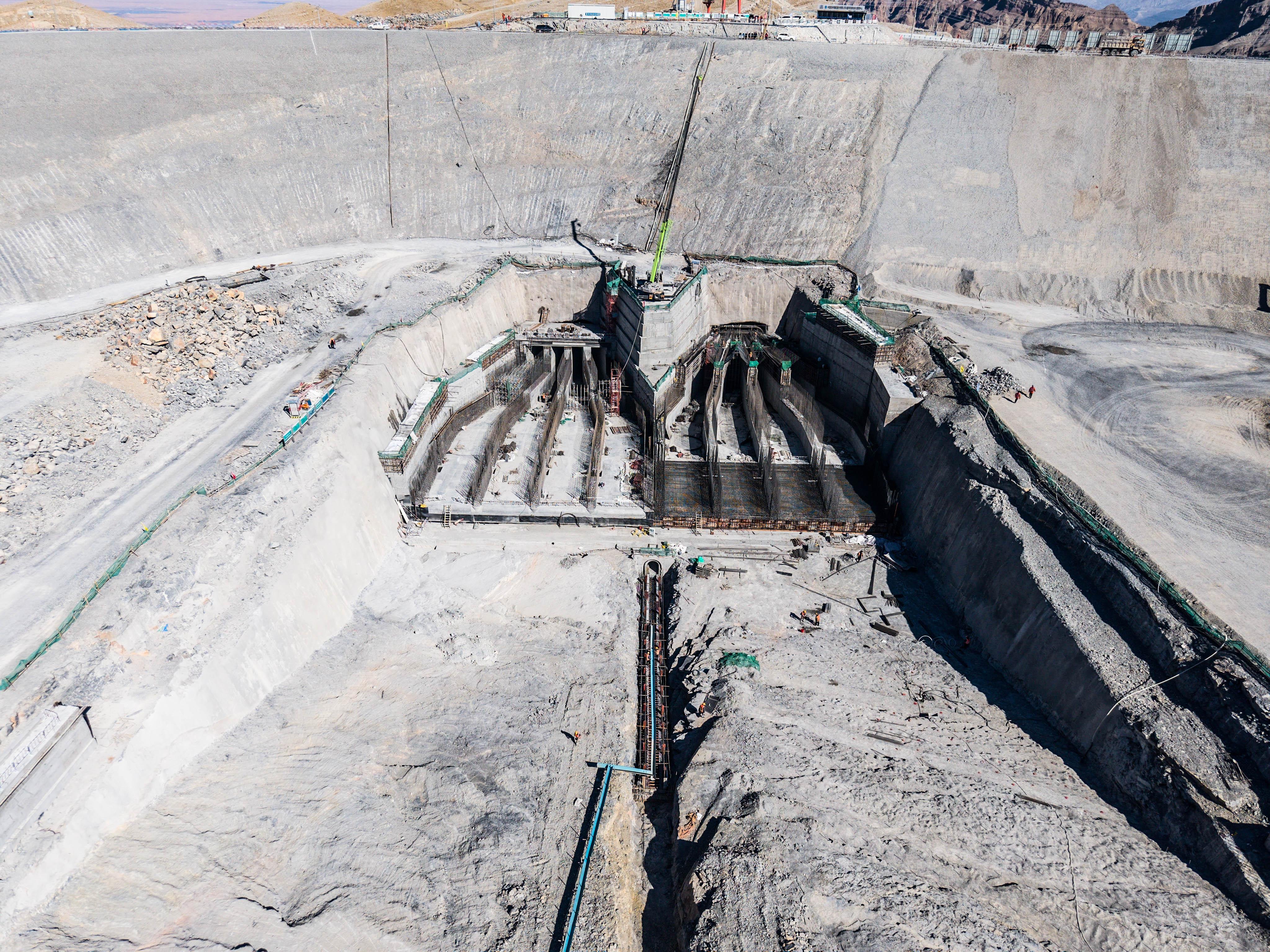

陽春三月,草木萌動,春意漸濃。烏海抽水蓄能電站建設掀起“酣戰”熱潮。目前,電站上水庫正在進行進出水口混凝土澆筑和庫底排水廊道開挖、混凝土澆筑施工。下水庫正在進行進出水口開挖和庫底排水廊道開挖、混凝土澆筑施工。預計4月,上、下水庫全面轉序瀝青混凝土攤鋪施工。地下主廠房正在進行主廠房第四層開挖支護、主變洞3#、4#母線洞開挖支護,預計8月,地下廠房全面轉序機電預埋件施工,電站建設即將進入新階段。
7月15日,位于內蒙古烏蘭察布市察右前旗的中金數據低碳算力基地源網荷儲一體化項目正式投運。標志著全國首個數據中心綠電直連源網荷儲一體化項目進入了實質性運營階段,內蒙古在構建“東數西算”綠色算力樞紐方面取得重要突破。而項目成功投產的背后,正是烏蘭察布供電公司的全程保駕護航,為項目的順利推進筑牢了堅實可靠的電力根基。 [詳情]
陽春三月,草木萌動,春意漸濃。烏海抽水蓄能電站建設掀起“酣戰”熱潮。目前,電站上水庫正在進行進出水口混凝土澆筑和庫底排水廊道開挖、混凝土澆筑施工。下水庫正在進行進出水口開挖和庫底排水廊道開挖、混凝土澆筑施工。預計4月,上、下水庫全面轉序瀝青混凝土攤鋪施工。地下主廠房正在進行主廠房第四層開挖支護、主變洞3#、4#母線洞開挖支護,預計8月,地下廠房全面轉序機電預埋件施工,電站建設即將進入新階段。
