12月12日,呼和浩特供電公司承建的“全國一體化算力網絡”和林格爾數據中心集群綠色能源供給示范項目配套電網工程127基桿塔全部完成組立。

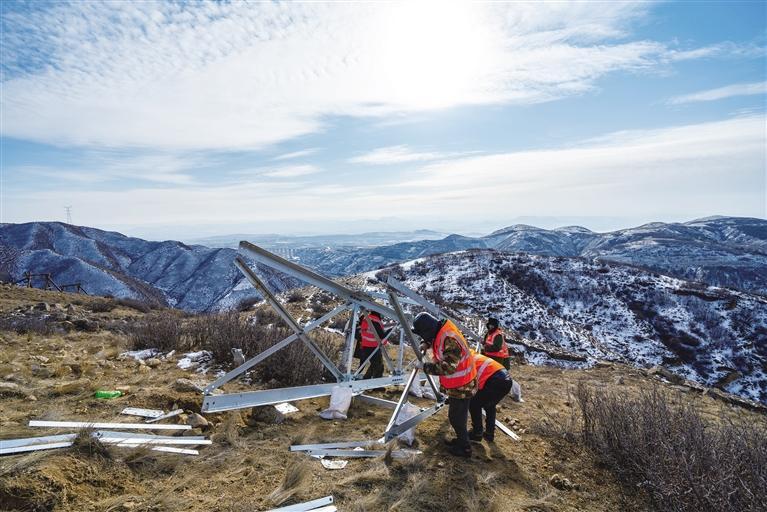

該工程于今年7月23日開工,新建架空線路42.41千米、雙回鐵塔127基,目前已完成全部鐵塔組立、32千米線路架設。由于該項目接網工程的部分鐵塔、線路位于山區,山勢陡峭、道路狹窄,施工機械無法到達,基礎澆灌、組塔材料和施工器具只能依靠搭建索道運輸至平均海拔200余米高的山頂,施工人員每天徒步往返施工現場。加之,桿塔基礎地質屬于花崗巖類,開挖難度大,只能采用人工挖孔樁、抱桿組塔等方式開展基礎澆筑和桿塔組立。
據悉,該項目是自治區首個數據中心綠電替代項目,通過“風—光—儲”一體化清潔能源供電方式,為和林格爾新區4家數據中心客戶提供綠色電力,以此提升數據中心綠電比例。該項目建成后,每年可節約標煤約19萬噸,減少二氧化碳排放約64萬噸,助力自治區算力產業高效、低碳、集約、循環的綠色高質量發展。
